冬季选品攻略已出,这些刚需品类将火遍国外!
我一直以来的观点就是,现在不光是亚马逊,还是wish,还是其他跨境电商平台,靠跟爆款的时代已经过去了,必须要做的事情是去在一个产品或者几个产品突破,
然后打开一个类目的局面,进而深耕一个类目,做好产品和供应链。
然而,在一个巨大的诱惑面前,很多小伙伴是无法去把控自己的。
因为,人生嘛,无时无刻不是在和欲望搏斗。
很多小伙伴都想在指尖猴子捞一笔,那么最直接的办法就是把指尖猴子的图片和产品信息在亚马逊做一个LISTING,或者上到wish,ebay上去。
然而,事情并不像大家期盼的这样:

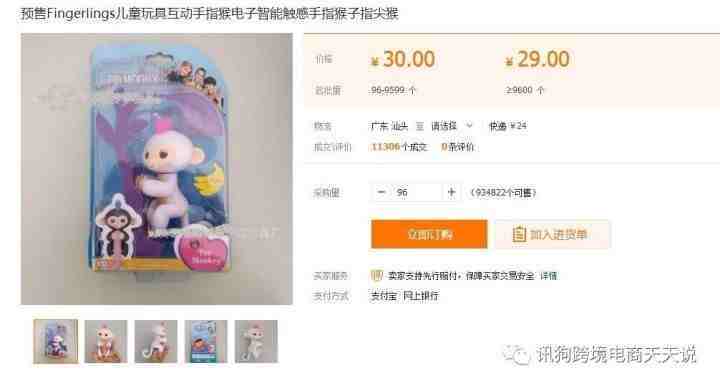

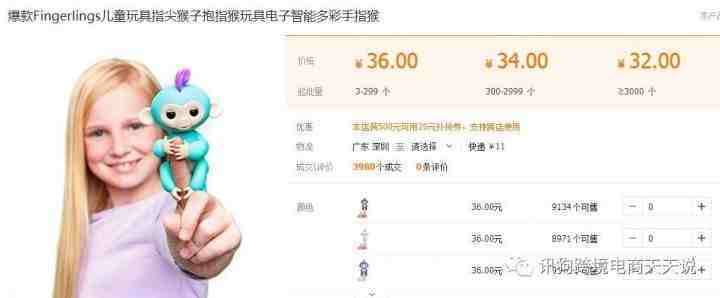

然后我翻了一下1688的供应商信息,发现了居然都是这样:

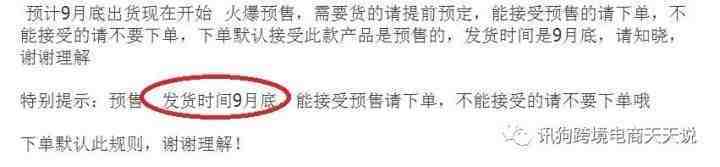

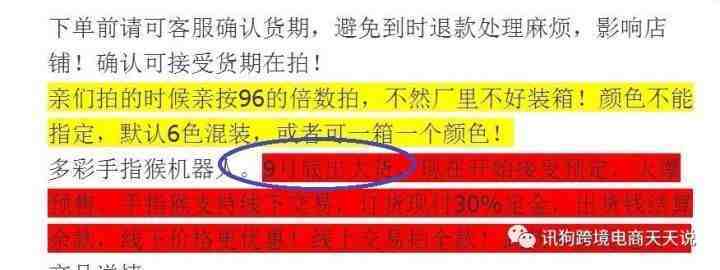

包括微信朋友圈,也是没有现货,全部是期货!
先期上货的卖家,如果是老卖家,自发货基数大的还好,还没有什么事情,
可是如果是新卖家,亚马逊对于有效追踪率的要求是异常严格的,你又没有基数在那里,基本上账号马上要翻红灯了。
现在唯一要做的事情:
赶快下架!
因为最快也要国庆假期之后拿到货!
请注意-是“最快”,是最乐观的估计,根据我本人多年从事模塑和制造行业的经验,
第一批最快出来的货可能会到10月15日左右,
有的厂商可能会要拖到10月底和11月初。
各位被坑的要做好预案了,如果是10月15日出货的厂家,还是勉强可以踩准亚马逊承诺送达时间考核,
那么如果是不幸踩雷11月初的厂家的(现在你也不知道自己踩雷没有,因为厂里不会告诉你真相,只会答复你“快了,在排单”--不要问我为什么,我开厂那些年也是这个话术)
踩雷卖家马上做好PLAN B,关注其他厂家,10月15日左右一出货,马上买过来。
但是,沮丧的是:
确实有一批卖家的账号会因为厂家交货期而GAME OVER。
我跟大家分享一下为什么会出现这样无法按时交货的状况吧:
因为从一开始,9月底交货就是“无法完成的任务”!
指尖猴子属于有塑料外壳和内部平衡结构的组合件产品。
从产品本身的生产上来说,有几个大的问题需要时间和工艺去解决。
1.外壳注塑件按照这样的模具精度最快都需要45天左右,一套注塑模具45天是最标配的,中间有很多道工艺,哪个步骤出了问题就会耽误时间。
2.内部的平衡系统需要磨合。
3.塑料外壳开好之后要安排试模,小批量生产组装,很可能需要模具二次修改,才可以正式生产。
因此这款产品最快也需要50天才可以生产出来-还是一切顺利,中间没有出岔子的前提下。
中间哪个环节出了岔子,交期又会耽误。
然而大家看下他们产品开始预售的日期:

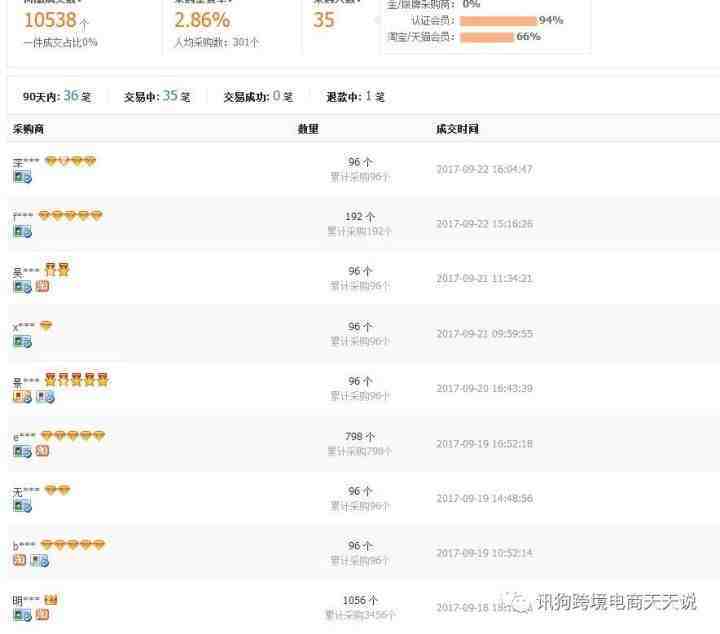

第一笔订单都是大约9月16日左右开始的。
也就是说,厂家获得指尖猴子这个爆款产品信息的时间并不比我们早,而不是提早布局的。
那么9月16日生产,最早的交期是不是要到10月15日呢?(还是乐观估计)
大家知道,中间还有国庆中秋假期,一些手艺好的模具师傅就算不回家过节,手上堆积的业务也比平时多,这里还要推迟。
所以说这个“9月底的预计交货期”。。。。。
现在也没有什么好办法了,
一些卖家肯定会因为这个倒下了。
解决的办法就是按照我上面说的。
所以很多时候,大热爆款有陷阱,爆款身后有血泪。
